城地香江云计算临港项目两路110KV市电开通成功
城地香江子公司
上海城地启斯云计算有限公司
临港数据中心
两路110KV市电线路
分别于9月22日和11月1日顺利完成
这标志着城地香江IDC领域
又一成果将于近日
正式落地投产
城地启斯云项目位于上海临港新片区重装备产业区内,定位为定制化算力中心。重点服务于互联网企业、金融机构、通信运营商、智能制造大中型企业和跨国公司,为上述客户提供数字底座类新基建服务等。

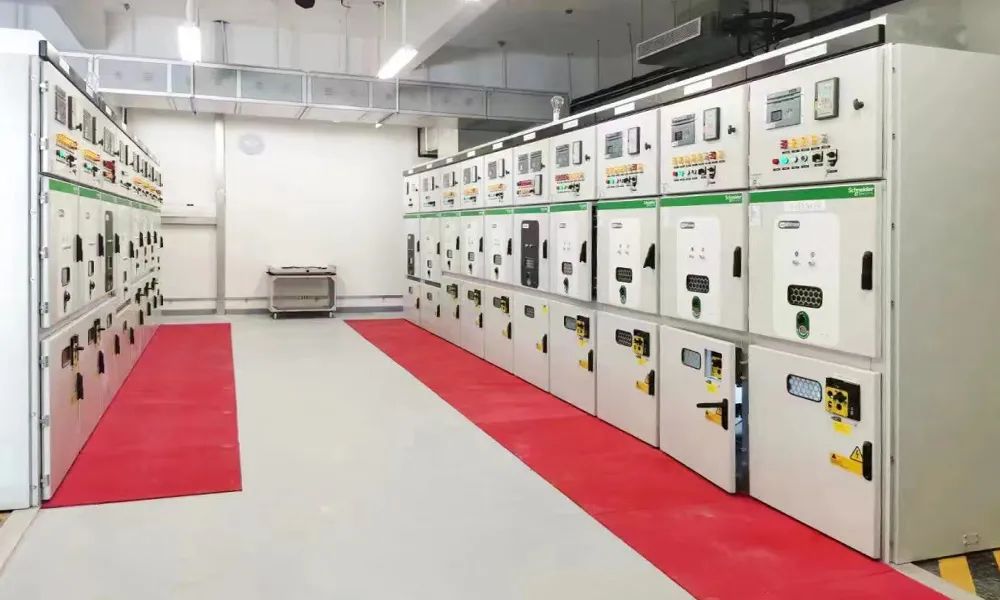

项目内新建110KV用户站,用电容量达到160000KVA,是浦东新区目前唯一一所达到该用电容量的110KV用户站。其上级电源分别来自浦东新区和奉贤区的两个不同的220KV变电站,外线电力排管施工线路总长度达到10公里左右。
该线路施工过程涉及到河道穿越、管线搬迁、工井改造等,需要协调多个部门。同时项目的建设周期经历了上海抗疫保卫战、重大会议及国际性活动,在项目合作方临港产业区公司及配套单位上海基弘电气的通力合作下,并经过临港管委会各部门全力推进,从开工到送电仅仅耗时四个月时间,再次见证了临港速度。
城地临港项目2022年初与互联网头部企业及中国电信牵手合作成功,并计划于当年内达成投运节点,因IDC行业特殊性运行期需满足两路市电开通,这对本就短时间要完成送电是难上加难,临港管委会高新产业和科技创新处了解到企业难点,会同管委会建交处、生态处、能源中心和供电公司、临港产业区公司共同为项目会诊。
临港新片区管委会为了助力企业发展,提出“专人督办”方案,为该项目安排专员跟进全过程,遇到问题立即召集协调会议解决企业实际困难。相关部门第一时间受理证照审批,同时也为后续工作中遇到问题第一时间得到解决“保驾护航”。
供电配套工程施工计划精确到了每一天,遇到问题必须第一时间消除。其中飞渡路和浩歌路工井改造施工,涉及占用中微项目内钢筋加工棚和闵联项目新建道路,施工至恢复周期需要40天以上,这会影响该区域工作无法开展。
高科处当天便召集各方分头行动:供电公司立即会同建交处、产业区公司组织线上会议商量解决方案,同时协调交警部门配合提前查验新建道路,要求总包克服施工难度缩短占用时间,与两家单位经多轮沟通最后征得同意按原计划完成工井改造施工。
城地云作为上市公司城地香江成员企业,今年以来克服了疫情带来的种种客观影响,凭借母公司强大的综合实力圆满完成本项目年度投资计划,在管委会和各合作伙伴的全力支持下顺利完成本项目各项施工,为公司在临港首个数据中心正式投产做好了各项准备!这里见证了临港服务、临港速度、临港温度,我们将立足公司优势领域,加大投入,为临港算力高地建设贡献企业力量!
本项目建设地点位于上海市浦东新区临港重装备产业区。园区总用地面积2.8万平米,总建筑面积5.8万平米。园区内建设两栋数据机房楼,机房楼总规划约6000个机柜。项目按A级机房标准进行建设,同时建设一栋110kV变电站,两路110kV进线。另设独立办公楼、室外集装箱柴油发电机组配套设施,由城地云计算团队独立运维。
